可甜可“咸”!华东院总包的莺歌海盐场纳潮湖光伏成功并网

发布日期:2023/10/17






一边是山,一边是海,

这里潮平岸阔又仿佛“白雪皑皑”,

这里是我国三大海盐场之一的

莺歌海盐场。




日前,华东院总承包的

莺歌海盐场纳潮湖200兆瓦平价光伏项目

顺利并网。

该项目是海南省规模最大的滩涂光伏

对助力海南自贸港建设,

促进当地绿色能源产业转型升级,

具有重要意义。

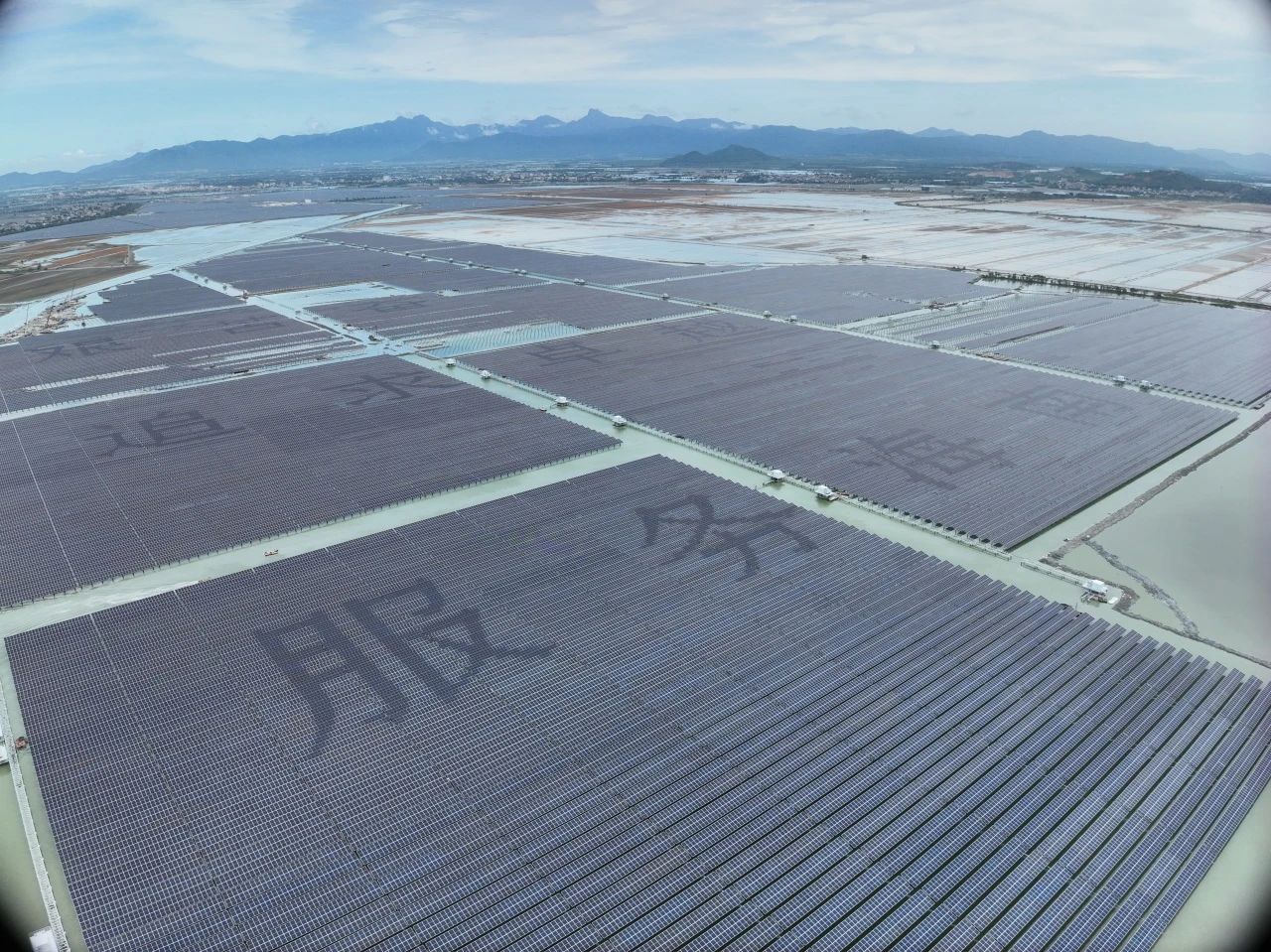

▲ 莺歌海盐场纳潮湖200兆瓦平价光伏项目





       莺歌海盐场纳潮湖200兆瓦平价光伏项目,位于莺歌海盐场的重要组成部分——纳潮湖上。项目占地面积约3600亩,是海南省建设规模最大的滩涂光伏项目。



       该项目装机容量238.39兆瓦,并以交流侧备案容量50MW/100MWh配置储能,项目建设采用分块发电、集中并网方案。建成后,每年可提供“绿电”约3.2亿千瓦时,年节约标煤约12.8万吨,减少排放二氧化碳量约31.8万吨。

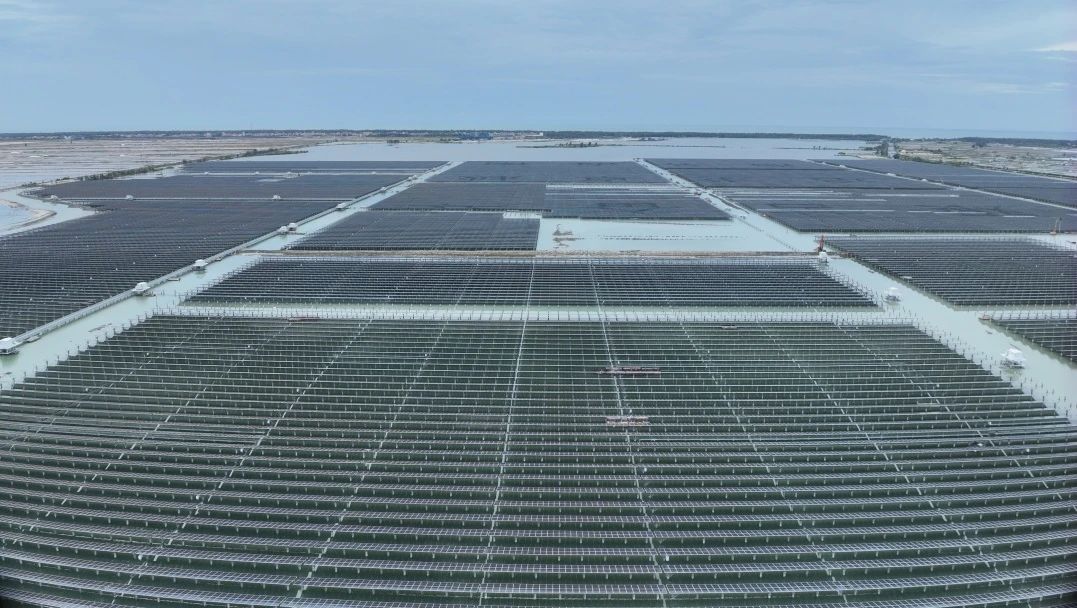

▲ 莺歌海盐场纳潮湖和晒盐场





       “涨潮时,用以晒盐的海水从纳潮湖闸口流入纳潮湖,然后输送至周边初、中、高级蒸发池,海水浓度逐步升高。”项目经理吴观庆介绍道。也正因此,该区域盐碱度很高,腐蚀性很强,“此处的海水类似于卤水,给项目防腐提出了很高的要求。”此外,水上运输及施工,以及海南的高温、雨季、台风也是项目建设必须克服的困难。






▲ 莺歌海盐场纳潮湖200兆瓦平价光伏项目






       项目团队提前统筹、谋划,一方面,联合华东院专家、科研团队,成立了5项目科研课题,产生了60多项科研成果,相继克服了工期紧张、复杂地质条件、水上作业、高温施工、雨季施工等诸多困难。

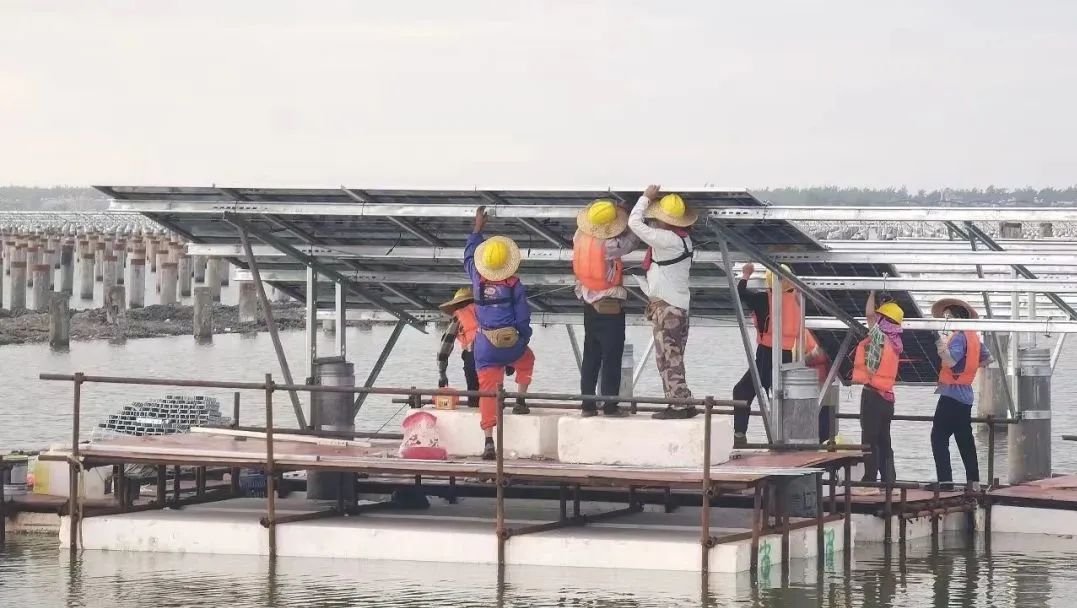

▲ 建设中的莺歌海盐场纳潮湖200兆瓦平价光伏项目





       另一方面,项目团队践行绿色施工理念,通过创新使用新材料玄武岩光伏支架,防止钢材锈蚀;采用围堰、航道施工,以提高运输效率、减少环境影响;采用工厂预制钢构件,现场拼装,降低环境污染、避免废料。


       水上作业,如何精准把控施工进度?项目团队以智慧建造为抓手,应用华东院自主研发的智慧化管控系统,通过无人机智能巡检、集控中心等一系列智慧化软硬件设备使用,精确把控项目施工进展、充分实现信息共享、守护现场安全生产,在保质保量的基础上,为项目建设“加速”。






▲ 莺歌海光伏项目智慧建造系统






       “通常同等规模的海上光伏项目,建设期一般在1年左右。而莺歌海项目从开工到并网,建设仅用时5个月,较可研工期提前了2个月的时间,刷新着同领域建设速度的新纪录。”项目经理介绍。





如今的莺歌海盐场

除了美丽的日落和洁白的盐山,

又新增了一道新景致,

它将为海南绿色能源产业转型升级,

贡献新的力量。




来源:华东勘测设计研究院
