潮汐为伴,光电入海!林洋吕四“渔光互补”400MW巨舰全容量启航

发布日期:2025/12/31

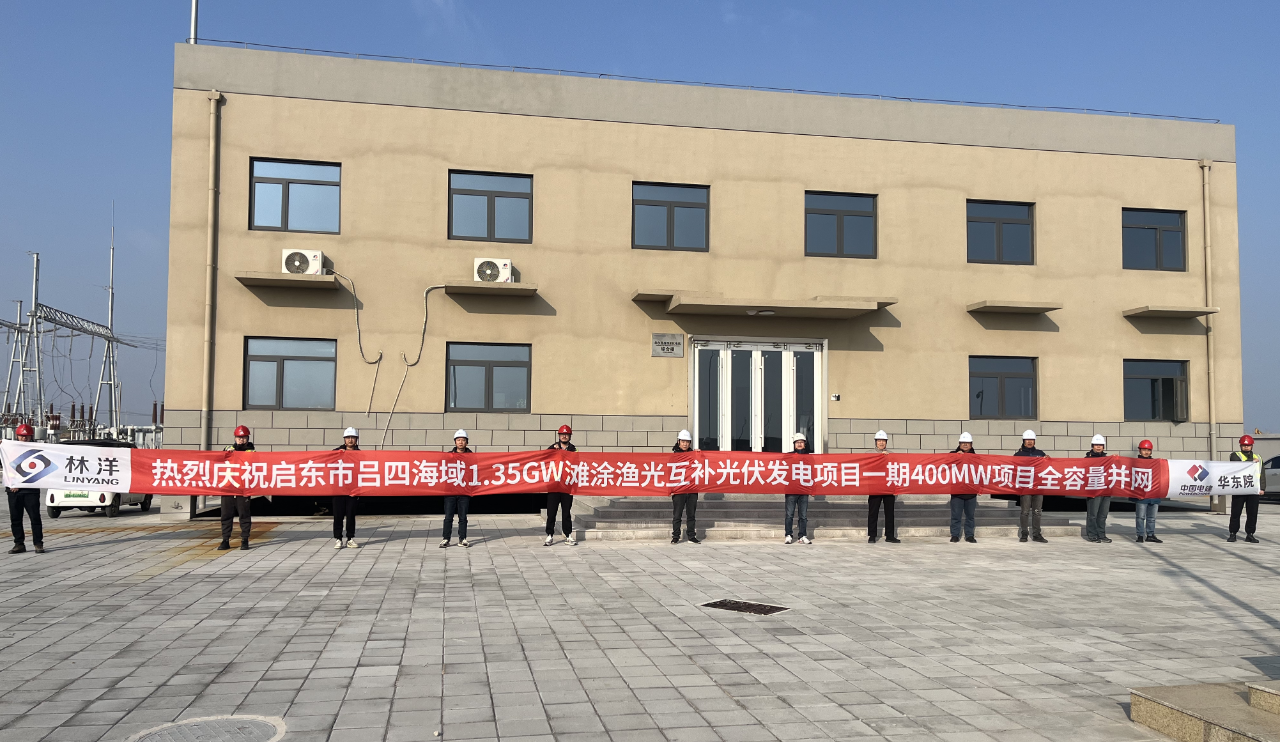

       2025年12月30日,启东市吕四海域1.35GW滩涂渔光互补光伏发电项目一期400MW宣布全容量并网发电,潮间带滩涂上的光伏矩阵如蓝色画卷般舒展在海天之间。这片每年可贡献6.8亿千瓦时清洁电力的海上阳光场,在经历与风浪共舞、与潮汐赛跑的日夜后,最终清洁电力随着潮涨潮落汇入电网脉络。而那些被海风刻进记忆的建设者们的拼搏故事,正随着清洁电流一同流向远方。




       海陆联动:三十天搭建 “海上作业枢纽”


       面对潮间带施工困难的情况,林洋新能源建设团队将先筑台、后建站定为首要任务。根据施工规划,两座6400平方米的贝雷结构平台需在1个月内建成,项目组实行设计、施工、监测三班倒机制:技术组白天驻守现场优化钢管桩打入角度,夜晚核算贝雷架承重数据;施工队分成打桩、焊接、防腐三个班组交叉作业,在每日两次潮水退去的间隙抢工。在团队的齐心协作下,直径0.63米的钢管桩群稳稳扎入滩涂,连接平台与海堤的钢栈桥同步贯通,为后续近9万根预制桩、百万块组件的运输安装奠定基础。




       潮汐竞速:分秒必争的立体施工网


       想要预制桩与组件在潮水涨落的间隙完成运输和安装,堪称一场与自然规律的 “拔河比赛”。自2024年8月启动海上施工,历时16个月实现一期项目交流侧400MW全容量并网,以行业领先的施工措施与建设效率,跑出新能源项目建设加速度。为破解涨潮无法施工、退潮运输受限的双重瓶颈,团队依据潮汐规律绘制小时级作业表,采用前道工序为后道预留操作面”的协作模式:由运输船将预制桩及组件输送到施工区域,打桩班组同步开展定位及沉桩作业,平台班组同步进行平台固定,支架安装组紧随其后进行安装工作,电气班组同时利用平台有序交叉作业完成电气工作。最终顺利完成预制桩施工及组件安装。




       向绿而行:潮间带的 “双碳” 注脚


       在吕四项目的安全日志里,记录着大风天气、暴雨预警、潮汐延误作业等不同的数据,如何在恶劣环境下确保施工安全与效率,成为贯穿项目始终的必修课。项目团队建立预警响应机制,以设计优化、工序协同破解困局,吕四项目的顺利并网,展现出了他们向海要地、与浪共舞的智慧。通过团队协作与科学调度,不仅成功克服了雨季施工难、大风频发、潮汐作业窗口短等多重挑战,更以安全优先为前提,实现了工期与质量双达标,最终项目以光伏发电和渔业养殖相结合,形成“水上发电、水下养殖”的复合产业模式,在5800亩海域上实现滩涂资源的高效利用和生态开发。



       这片随潮涨潮落闪耀的光伏矩阵,不仅是清洁能源的生产场,更是林洋新能源追光者们写给未来的绿色答卷。他们在风浪中淬炼的团队精神,不仅为后续项目的全面并网目标打下了坚实的基础,也为国家“碳中和”、“碳达峰”的目标贡献了力量。
